La construction des 2 EPR de Hinkley Point (UK)

Répondre


Cette question vous permet de vous prémunir contre les soumissions automatisées et intensives effectuées par des robots malveillants.
Émoticônes
:D :geek: :ugeek: :ghost: :wtf: :-D :) :-) :-( :-o :shock: :? 8-) :lol: :-x :-P :oops: :cry: :evil: :twisted: :roll: ;) ;-) :!: :?: :idea: :arrow: :-| :mrgreen: =D> #-o =P~ :^o [-X [-o< 8-[ [-( :-k ](*,) :-" O:) =; :-& :-({|= :-$ :-s \:D/ :-#
Plus d’émoticônes

Le BBCode est activé
La balise [img] est activée
La balise [flash] est activée
La balise [url] est activée
Les émoticônes sont activées

Relecture du sujet


Agrandir Relecture du sujet : La construction des 2 EPR de Hinkley Point (UK)

Re: La construction des 2 EPR de Hinkley Point (UK)

par energy_isere » 19 juil. 2025, 11:19

Containment dome of Hinkley Point C unit 2 installed

17 July 2025

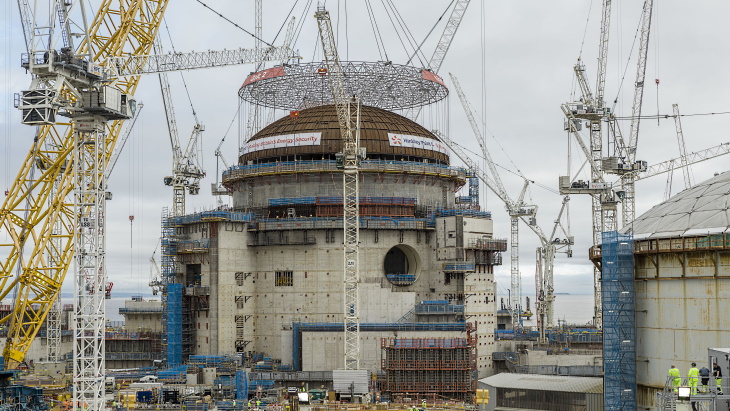

The dome of the containment building has been hoisted into place at the second unit of the Hinkley Point C nuclear power plant under construction in the UK. The milestone marks the end of the major civil engineering works on the plant's reactor buildings.

Image: EDF Energy)

Using one of the world's largest cranes, known as Big Carl, the dome - with a diameter of almost 47 metres, height of 14 metres and weighing 245 tonnes - was lifted and then slowly lowered onto the 44-metre-high reactor building.

The dome is made up of 38 prefabricated panels which were shipped to Hinkley Point C and welded together in an onsite factory.

Work will now begin to weld an air-tight seal around the joint between the dome and the reactor building, which will then be encased with 7000 tonnes of concrete.

Construction of the first of two 1630 MWe EPR reactors at Hinkley Point C began in December 2018, with construction of unit two beginning a year later. The dome of unit 1 was put in place in December 2023.

...................


.................
https://www.world-nuclear-news.org/arti ... -installed

Re: La construction des 2 EPR de Hinkley Point (UK)

par energy_isere » 21 juin 2025, 00:26

Nucléaire: le fonds Apollo apporte 5 milliards d'euros au projet de Hinkley Point mené par EDF

PL avec AFP 20 juin 2025

Le fonds américain Apollo va apporter un prêt de 4,5 milliards de livres (5,25 milliards d'euros), principalement pour financer le projet de réacteurs nucléaires de Hinkley Point C porté par EDF au Royaume-Uni, a annoncé vendredi le géant électricien français.

Cet accord pour l'émission d'emprunts obligataires d'un montant maximum de 4,5 milliards de livres sterling, permettra "de sécuriser une part substantielle du financement en livres sterling de ses investissements au Royaume-Uni pendant les trois années à venir, en particulier le projet Hinkley Point C", a indiqué EDF dans un communiqué.

................

................

EDF qui détient 72,6% dans le projet avait entrepris de rechercher des "partenaires" de financement pour ce projet alors que depuis 2023 son co-actionnaire à 27,4%, le partenaire chinois CGN a signifié qu'il n'entendait plus participer aux surcoûts supplémentaires.

L'emprunt obligataire annoncé vendredi, remboursable au maximum dans 12 ans, pourra être utilisé "en trois tranches" dont la première "d'un montant nominal total de 1,5 milliard de livres sterling, sera émise le 26 juin", a précisé EDF dans un communiqué. EDF pourra ensuite utiliser les deux autres tranches en 2026 et en 2027.
https://www.bfmtv.com/economie/entrepri ... n%C3%A7ais.

Re: La construction des 2 EPR de Hinkley Point (UK)

par energy_isere » 04 avr. 2025, 15:15

post de Maxence Cordiez dans Linkedin
Maxence Cordiez
Ingénieur
Il y a 3 semaines

Aujourd'hui j'ai eu la chance de visiter le chantier des réacteurs nucléaires EPR d'Hinkley Point C au Royaume-Uni.

Le chantier, qui fait intervenir 15 000 personnes, est particulièrement impressionnant (c'est très grand et de nombreux corps de métier interviennent en même temps). Une fois en service (en fin de décennie), les deux réacteurs produiront un total de 3,3 GW d'électricité bas carbone, c'est-à-dire environ la moitié de la puissance du parc nucléaire britannique actuel.

Les EPR d'Hinkley Point devraient être suivis par ceux de Sizewell dans le Suffolk, copies conformes des premiers.

Et parce que la visite d'un site industriel, aussi intéressante fût-elle, ne justifie pas à nos yeux l'empreinte carbone d'un vol en avion, avec Nicolas Goldberg nous y sommes allés en train via Londres.

Un très grand merci à Simone Rossi et aux équipes d'EDF et EDF (UK) pour l'organisation de la visite et leur accueil sur place !




linkedin

Re: La construction des 2 EPR de Hinkley Point (UK)

par energy_isere » 23 nov. 2024, 15:54

Generator stator arrives at Hinkley Point C

19 November 2024

The turbine generator stator for the Hinkley Point C nuclear power plant under construction in Somerset, England, has been delivered from the manufacturing plant in Belfort, France.

The stator - measuring 12 metres in length and weighing 450 tonnes - was supplied by EDF subsidiary Arabelle Solutions. It was delivered to the construction site on 17 November following a journey via road, rail and sea.

The stator is a key component of the turbine generator, serving as the stationary portion of an electric generator that converts the rotating magnetic field into electric current.



EDF completed its acquisition of a portion of GE Vernova's nuclear conventional islands technology and services, including its Arabelle steam turbines, in May this year. The transaction included the manufacturing of conventional island equipment for new nuclear power plants as well as related maintenance and upgrade activities for existing nuclear plants outside of the Americas. EDF's acquisition of the business - at that time, known as GE Steam Power - was first announced in early 2022 and the final agreement was signed in the November of that year.

Construction of Hinkley Point C - composed of two EPR pressurised water reactors of 1630 MWe each - began in December 2018, with unit 1 of the plant originally scheduled to start up by the end of 2025, before that was revised to 2027 in May 2022. In January, EDF announced that the "base case" was now for unit 1 being operational in 2030, with the cost revised from GBP26 billion (USD32.8 billion) to between GBP31-34 billion, in 2015 prices.

When complete, the two EPR reactors will produce enough carbon-free electricity for six million homes, and are expected to operate for as long as 80 years.

The stator arrives at the construction site (Image: EDF Energy)
https://www.world-nuclear-news.org/arti ... ey-point-c

Re: La construction des 2 EPR de Hinkley Point (UK)

par energy_isere » 26 oct. 2024, 12:19

In pictures: Hinkley Point C's second unit taking shape
The third and top steel ring for Hinkley Point C unit 2's containment building has been lifted into place.

Tuesday, 15 October 2024

The 423-tonne, 11.6-metre high and 47-metre diameter steel was lifted into place on Monday by the site's giant crane, called Big Carl.


The steel ring is the final tier of the wall of the containment building, with its dome scheduled to be placed on top during 2025. The dome on the first unit was lifted into place in December and the first unit's reactor is set to be installed in the next few weeks.

The steel structure will be encased in two layers of concrete to complete the containment wall of the reactor building.

.........................
avec une vidéo en très accéléré dans le lien . https://www.world-nuclear-news.org/arti ... ng%20shape

Re: La construction des 2 EPR de Hinkley Point (UK)

par energy_isere » 07 oct. 2024, 00:46

une vue récente de l'ensemble du chantier :


https://www.building.co.uk/buildings/hi ... 97.article

Re: La construction des 2 EPR de Hinkley Point (UK)

par energy_isere » 23 janv. 2024, 20:58

EDF : Au moins deux ans et £5 mds de plus pour les EPR d'Hinkley Point
Le chantier des deux réacteurs nucléaires EPR de la centrale britannique d'Hinkley Point C accuse un nouveau retard d'au moins deux ans et un surcoût supplémentaire de 5 milliards de livres sterling au minimum (5,8 milliards d'euros) en raison de travaux de montage de tuyauteries et de câbles plus longs que prévu, a annoncé mardi EDF.

REUTERS 23 janvier 2024

L'électricien public français, dont la filiale britannique EDF Energy construit le projet, a fait savoir dans un communiqué que son coût total, en valeurs 2015, était réévalué dans une fourchette comprise entre 31 et 34 milliards de livres, contre 25 à 26 milliards lors de la précédente revue, en mai 2022.


Parallèlement, le début de la production d'électricité du réacteur n°1 d'Hinkley Point C (HPC) est désormais visé pour 2029, au lieu juin 2027 précédemment.

EDF a cependant précisé que, dans son scénario le moins favorable, la facture pourrait encore augmenter d'un milliard de livres pour un démarrage de production qui n'aurait lieu qu'en 2031.
https://www.usinenouvelle.com/article/e ... t.N2206948

Re: La construction des 2 EPR de Hinkley Point (UK)

par supert » 19 déc. 2023, 15:22

Tout à fait, mon avis est partisan. Comme le tien. J'espère que tu en es conscient.
Alimenter le métro qui transporte des gens pour aller à l'usine à fabriquer des cochonneries débiles, c'est pas cool.

Puisque tu utilise un des deux arguments massue (la santé, l'autre c'est la sécurité) des technophiles, je te propose que l'on réserve l'électricité aux hôpitaux et à ce qui peut être utile pour cela. Tiens, dans ma bonté je te compte même les écoles qui forment les chirurgiens de demain. Mais il reste pas mal de truc à retirer. Par exemple le chauffage électrique qui est trop présent en France parce qu'il y avait du nucléaire.*

C'est formidable, on fait du nuke donc on pousse au chauffage électrique (pub dans les journaux au moins jusqu'au début des 1990's) pour utiliser l’électricité, et après on justifie le nuke car il permet de se chauffer... La boucle est bouclée.


Supert qui n'a pas besoin de les accuser de rage pour ne pas aimer les chiens

*Je ne connais pas le cas particulier de ton logement; il fait peut-être parti des quelques cas où chauffer à l'électrique n'est pas débile. Mais quoiqu'il en soit, cela ne change pas le raisonnement global.

Re: La construction des 2 EPR de Hinkley Point (UK)

par energy_isere » 18 déc. 2023, 21:34

supert a écrit :
18 déc. 2023, 16:12
46 GW de nuke pour charger des films de cul, transporter des parisiens en week-end et fabriquer des conneries de merde.

Merci le nuke et EDF


Supert qui a mis 100 000 watts dans l'or de ses cheveux
Avis bien partisan comme celui qui n'aime pas les chiens et les accusent de la rage.

Moi je te répond : 46 GW de nuke qui alimentent les hôpitaux, les écoles, les mairies et les administrations, les employés de bureaux et ouvriers, les lampadaires de rues, alimenter les métro et Tramways, les TGV et TER, ...... mon chauffage électrique (et tous mes voisins de copropriété).

Re: La construction des 2 EPR de Hinkley Point (UK)

par supert » 18 déc. 2023, 16:12

46 GW de nuke pour charger des films de cul, transporter des parisiens en week-end et fabriquer des conneries de merde.

Merci le nuke et EDF


Supert qui a mis 100 000 watts dans l'or de ses cheveux

Re: La construction des 2 EPR de Hinkley Point (UK)

par energy_isere » 17 déc. 2023, 20:18

mobar a écrit :
17 déc. 2023, 16:20
supert a écrit :
16 déc. 2023, 13:29
Ils ont montré leur incompétence, qui serait assez con pour encore les employer ?
Les mêmes que ceux qui depuis plus de 40 ans nous enfument avec l'électricité la moins chère du monde, avec la soi-disant indépendance énergétique, la technologie d'avenir qui solutionnera tous les problèmes ...
http://www.dissident-media.org/infonucl ... _disc.html

Ce n'est pas un problème d'incompétence mais d'enfumage, le nuke est invendable, dangereux, ne sera jamais rentable et c'est la technologie la plus suicidaire dans un monde instable ou le terrorisme et la guerre peuvent s'inviter sans prévenir!
Tous les acteurs le savent et pour le vendre raconter des salades à toujours été la règle!
46 GW de nuke en moyenne sur la journée. Merci le nuke et EDF. :-)

Re: La construction des 2 EPR de Hinkley Point (UK)

par mobar » 17 déc. 2023, 16:20

supert a écrit :
16 déc. 2023, 13:29
Ils ont montré leur incompétence, qui serait assez con pour encore les employer ?
Les mêmes que ceux qui depuis plus de 40 ans nous enfument avec l'électricité la moins chère du monde, avec la soi-disant indépendance énergétique, la technologie d'avenir qui solutionnera tous les problèmes ...
http://www.dissident-media.org/infonucl ... _disc.html

Ce n'est pas un problème d'incompétence mais d'enfumage, le nuke est invendable, dangereux, ne sera jamais rentable et c'est la technologie la plus suicidaire dans un monde instable ou le terrorisme et la guerre peuvent s'inviter sans prévenir!
Tous les acteurs le savent et pour le vendre raconter des salades à toujours été la règle!

Re: La construction des 2 EPR de Hinkley Point (UK)

par supert » 16 déc. 2023, 13:29

Il est dit que le projet accuse deux ans de retard et a vu son budget doubler depuis son lancement.
Je suppose que les responsables de ce mauvais devis sont devant la justice ? Je ne sais pas ce qu'ils méritent, mais au moins le fait de ne plus exercer leur activité, ni de grosses responsabilités. Ils ont montré leur incompétence, qui serait assez con pour encore les employer ?

supert qui devise sur les devis mais n'a qu'une vie

Re: La construction des 2 EPR de Hinkley Point (UK)

par energy_isere » 16 déc. 2023, 11:33

nombreuses photos dans ce lien :
Hinkley Point C landmark dome lift - in pictures

15 December 2023

Construction of the first EPR unit at the Hinkley Point C nuclear power plant in Somerset, UK, has reached a major milestone with the installation of the reactor building dome.


The crane, known as Big Carl, is able to lift 5000 tonnes (Image: EDF YouTube live stream)
https://www.world-nuclear-news.org/Arti ... n-pictures

Re: La construction des 2 EPR de Hinkley Point (UK)

par energy_isere » 15 déc. 2023, 22:34

Centrale nucléaire d'Hinkley Point: spectaculaire installation du dôme du premier réacteur

AFP le 15 déc. 2023

Le projet de centrale nucléaire EPR au Royaume-Uni Hinkley Point C a franchi une étape majeure vendredi avec l'installation spectaculaire d'un immense dôme d'acier qui recouvrira son premier réacteur, a indiqué son opérateur, l'énergéticien français EDF.


Les images montrent la plus grande grue terrestre du monde, surnommée "Big Carl", poser ce gigantesque toit circulaire --de plus de 47 mètres de circonférence et 14 mètres de haut, pour 245 tonnes--, précise la filiale britannique du groupe français dans un communiqué.

La délicate manoeuvre a nécessité des vents très calmes sur le site dans le sud-ouest de l'Angleterre, et été achevée en une heure et demie.

Ce couvercle de métal chapeaute désormais une tour cylindrique de béton de 44 mètres de haut qui abritera le premier des deux réacteurs de la centrale, qui doit être installé l'année prochaine.

"Il s'agit d'une étape majeure dans la construction du premier réacteur nucléaire britannique depuis une génération, et d'un élément clé des plans du gouvernement britannique pour revitaliser le nucléaire", a souligné le secrétaire d'État britannique délégué au Nucléaire, Andrew Bowie, cité dans le communiqué.

Destinée à alimenter environ six millions de foyers britanniques en électricité, ce projet est porté par le Français EDF, tout comme celui de Sizewell C.

A Hinkley Point, le dôme de l'unité 1 de la centrale devait initialement être posé fin 2022, mais le chantier de construction de la centrale a accusé plusieurs retards et vu ses coûts s'envoler.

Le coût, largement porté par EDF, est à 25-26 milliards de livres (28-29 milliards d'euros) -voire 32,7 milliards de livres en comptant l'inflation-, contre 18 milliards aux débuts.

L'énergéticien français vise aujourd'hui une mise en service en juin 2027 (juin 2028 pour le second réacteur).

Le Royaume-Uni compte actuellement 9 réacteurs nucléaires opérationnels sur cinq sites gérés par EDF, mais beaucoup approchent de leur fin de vie. Six réacteurs sur trois sites ont été arrêtés depuis 2021, et seront démantelés.

En mars dernier, le groupe d'énergie français a cependant annoncé prolonger la durée de vie de deux centrales britanniques, Heysham 1 et Hartlepool.

Londres a l'intention de construire jusqu'à huit nouveaux réacteurs d'ici 2050.
https://www.connaissancedesenergies.org ... eur-231215
